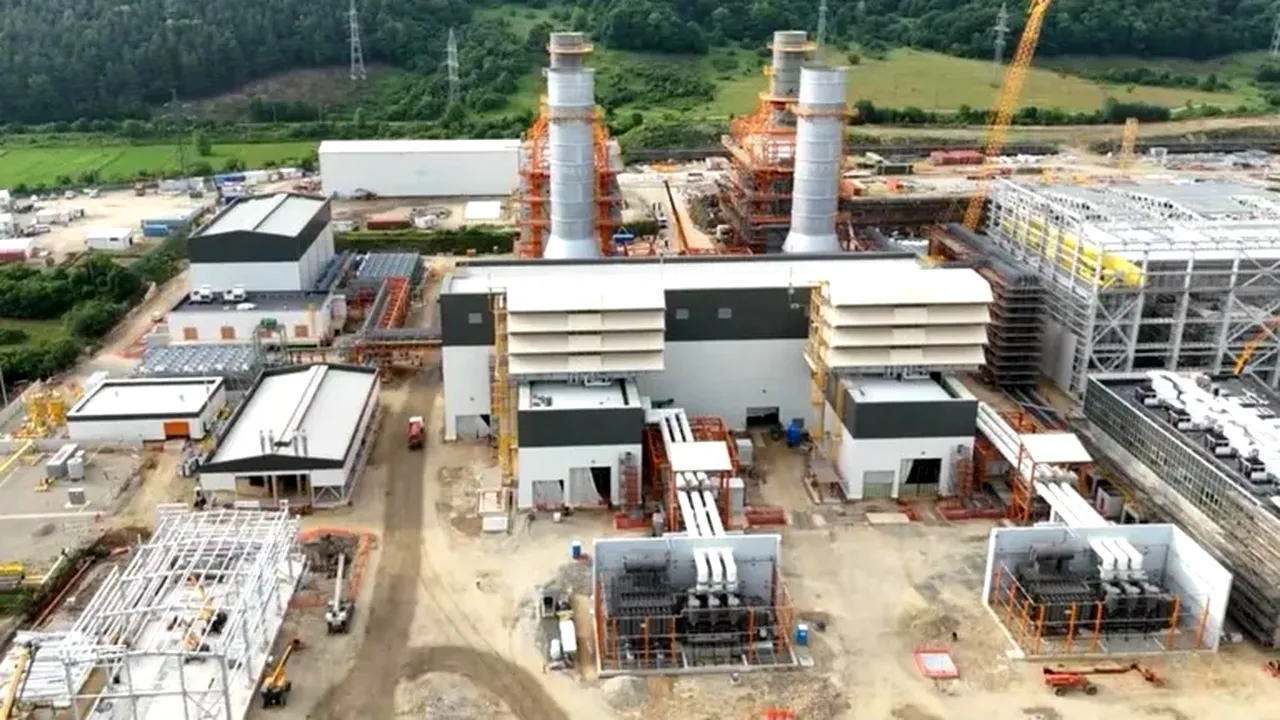

Prima turbină pe gaz a noii centrale de la Mintia a fost sincronizată cu succes la Sistemul Electroenergetic Național (SEN) joi, 15 octombrie 2026. Această etapă critică a marcat începutul procesului de testare a echipamentelor și a sistemelor de producere a energiei electrice în condiții de funcționare conectată la rețeaua națională. Proiectul reprezintă o investiție majoră de peste 1,2 miliarde de euro pentru infrastructura energetică a țării.
În prima zi de funcționare în regim de teste, Turbina cu Gaz 1 (TG1) din cadrul Centralei Electrice cu Ciclu Combinat (CECC) Mintia a fost conectată la rețea în două intervale distincte. Primul interval de funcționare a început la ora 11:15, iar al doilea a demarat la ora 12:21. În cadrul acestui al doilea interval, turbina a reușit să atingă o putere brută maximă de 135 MW la bornele generatorului, testele de zi încheindu-se la ora 16:35.
Următoarea zi de producție este programată pentru luni, 19 octombrie 2026, moment după care vor începe aproximativ trei săptămâni de teste zilnice. Aceste verificări vor fi efectuate în intervalele de seară, astfel încât energia produsă să intre în sistem exact în perioadele de vârf de consum. În această etapă, se vor realiza reglaje și ajustări tehnice ale sistemelor și subsistemelor turbinei pentru a optimiza parametrii de funcționare.
Planul de dezvoltare al centralei prevede că, la jumătatea lunii decembrie 2026, vor începe testele pentru Turbina cu Gaz 2. Această a doua unitate are o capacitate de 575 MW. Prin integrarea ambelor turbine, până la sfârșitul anului 2026, se preconizează ca în Sistemul Electroenergetic Național să fie adăugată o capacitate de producție de peste 1.000 MW din cadrul Centralei Electrice în Ciclu Combinat Mintia.
Această nouă capacitate de producție este esențială pentru consolidarea siguranței sistemului energetic, în contextul dificultăților de operare din ultimele luni. Contribuția centralei de la Mintia va fi valorificată în momentele cu cerere ridicată de energie, oferind un suport necesar în perioadele în care sistemul se confruntă cu condiții de operare dificile, inclusiv în contextul indisponibilității capacității de producție de la Centrala Nuclearoelectrică Cernavodă.
Sistemul Electroenergetic Național (SEN) are nevoie de astfel de unități de rezervă și de capacitate pentru a menține stabilitatea rețelei. În perioadele de vârf de consum, când cererea de electricitate crește rapid, unitățile cu ciclu combinat pot compensa deficitul de putere, asigurând un flux constant de energie și prevenind eventualele dezechilibre între producție și consum.
